Монтаж кровли под металлочерепицу

Правильная разгрузка и складирование металлочерепицы

Разгрузка упаковок с листами металлочерепицы и доборными элементами осуществляется очень аккуратно. Металлочерепица может храниться в заводской упаковке не более 1,5 месяца, так как возможна деформация нижних листов в пачке. Если монтаж планируется проводить позже, то листы следует распаковать и переложить рейками. Чтобы избежать деформации листов по длине, их нужно переносить вертикально, взяв за края по длине. Вес металлочерепицы – 5,1кг/кв.м. Не порежьте руки об острые края листов.

Правильная подготовка кровли под монтаж металлочерепицы

Перед монтажом кровли убедитесь, что поверхность крыши ровная. При необходимости исправьте дефекты неплоскостности. – проверьте правильность формы и размеров крыши. Для этого измерьте диагонали скатов из угла в угол. Если они не равны, то это означает, что крыша имеет перекос. В случае, если невозможно исправить перекос, следует укладывать металлочерепицу так, чтобы нижний край обрешетки совпадал с линией свеса листов кровли. Перекос с торцов можно скрыть доборными элементами. Примечание! Минимальный рекомендуемый уклон кровли – 14 град. при длине ската 7м.

Правильный выбор инструмента для монтажа
Для проведения работ по монтажу металлочерепицы используют ножовку и ножницы по металлу, дрель и т.п. Листы металлочерепицы поставляются нарезанными под размер кровли. Но часто необходимо делать срезы по ширине листов и вырезы под произвольным углом по месту, срезы обрабатываются краской. Чтобы облегчить труд, можно воспользоваться ручной электропилой с твердосплавными зубьями или другим электромеханическим инструментом для резки металла с полимерными покрытиями. Не пользуйтесь шлифмашинкой с образивными кругами (болгаркой) для резки металла! Она разрушает слои цинка и полимерного покрытия и металл будет подвержен коррозии. Листы металлочерепицы крепятся при помощи саморезов. Для их завертывания можно использовать электродрель с реверсом и регулятором оборотов и специальную насадку, которая обычно прилагается к коробке с саморезами.

Монтаж металлочерепицы с утеплением.
Укладка пленки под металлочерепицу

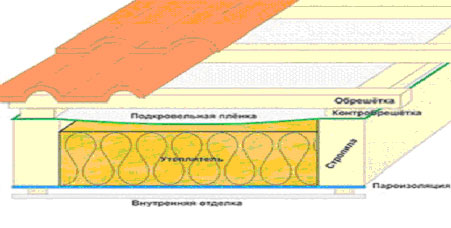

После того, как установлена стропильная часть, прибивается степлером пароизоляционная пленка поперек стропильной части сверху вниз. Затем эта пленка снизу подбивается обрешеткой толщиной 200мм и шагом 300мм – 400мм для удержания утеплителя. Затем между стропильной частью сверху укладывается утеплитель толщиной 150мм или 200мм ( в зависимости от проекта), далее набиваются на стропила вдоль бруски 40мм-50мм, по брускам растягивается гидроизоляционная пленка поперек стропил снизу вверх, затем опять набиваются бруски на бруски 40мм-50мм и уже к брускам прибивается на гвозди подкровельная обрешетка.

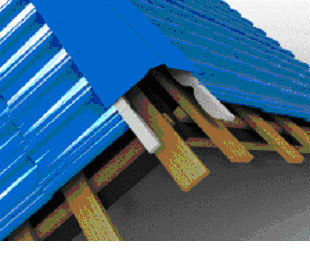

Правильная обрешетка

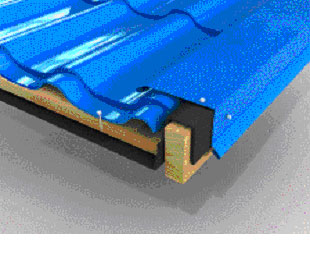

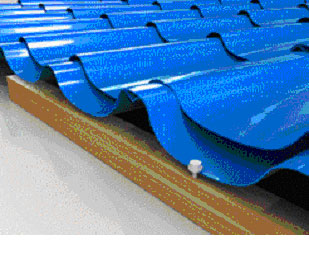

Для обрешетки используются доски шириной примерно 100мм. Толщина досок выбирается проектировщиками кровли, примерно 25мм (обыкновенная обрешетка) и до 40мм (обрешетка для широких карнизов по торцу крыши). Выходящая ( крайняя) на карниз доска должна быть толще на 10-15 мм последующих. Расстояние между досками обрешетки равно поперечному шагу профиля металлочерепицы -350мм или 400мм. Расстояние между доской, выходящей на карниз -300мм от края карнизной доски и до центра следующей, и последующей 350мм от центра доски до центра доски. Доски обрешетки крепятся гвоздями.
Карнизные планки крепятся к последней доске обрешетки перед установкой листов металлочерепицы. Нахлест планок по длине – 100мм. После крепления карнизных планок приступайте к монтажу листов металлочерепицы.

Порядок раскладки листов и их крепление

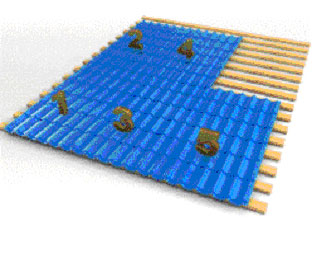

Монтаж листов необходимо начинать с левого торца на двухскатной крыше, а на шатровой крыше листы устанавливают и крепят от самой высокой точки ската в обе стороны. При направлении монтажа листов справа налево необходимо следующий лист устанавливать под последнюю волну предыдущего листа. Край листов устанавливается ниже карниза на 40 мм. Рекомендуем монтаж листов вести в следующем порядке:
Установите первый лист и закрепите его одним саморезом к обрешетке у конька;

Затем уложите второй лист так, чтобы нижние края составляли ровную линию, скрепите нахлёст одним саморезом по верху волны под первой нижней поперечной складкой (при этом саморез не должен касаться обрешетки); если теперь визуально кажется, что листы “не стыкуются”, следует сначала приподнять верхний лист над нижним, а затем, слегка наклоняя лист, двигаясь снизу вверх, укладывать складку за складкой и скреплять саморезами по верху волны под каждой поперечной складкой (саморезы также не касаются обрешетки);
Скрепите таким образом 3-4 листа между собой, получившийся ровный нижний край выровняйте строго по карнизу, и только затем крепите листы окончательно. Они крепятся к обрешетке саморезами в низ волны под поперечными складками из расчета примерно 7-8 шт. на на 1м2. Для устранения повреждений, причиненных покрытию при транспортировке или во время монтажа, используется ремонтная краска. Для избежания сильных повреждений передвигайтесь по кровле в мягкой обуви, не наступайте на гребень волны и вовремя удаляйте металлическую стружку с поверхности кровли мягкой щеткой.
Торцевая планка

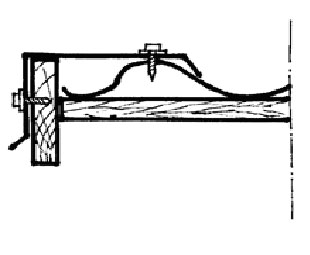

Торцевые планки монтируются по фронтонам снизу вверх, накрывая торцевые края листов металлочерепицы. Крепятся в крайнюю волну листов и к деревянному основанию саморезами. Нахлест планок по длине – 100

Коньковая планка
Коньковые планки монтируются только тогда, когда уже установлены все листы кровли, торцевые планки, прибит при необходимости уплотнитель. Крепление к листам металлочерепицы производить саморезами в верхнюю точку каждой второй волны. Нахлест планок по длине – 100мм.

Ендова (внутренний стык скатов)

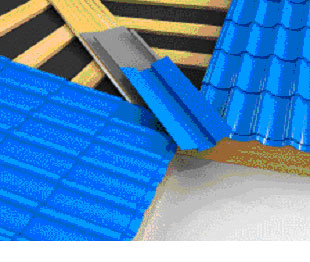

До монтажа ендовы на стыке скатов выполнить сплошную обрешетку, к которой прикрепить гладкий лист шириной 1250мм, согнутый посередине. Края листа по ширине отогнуть вверх на 10-15мм. Крепление к обрешетке выполняется тем или иным способом. После укладки металлочерепицы на стык листов снизу вверх крепятся ендовые планки саморезами в гребень волны. Нахлест планок по длине – 100мм.

Планка стыков и швов

Для заделки примыкания скатов кровли к стене используются планки стыков и швов. Они крепятся в верхнюю точку волны металлочерепицы и сбоку на примыкающую стену. Нахлест планок по длине – 100мм. Дополнительное уплотнение примыканий планок к стене выполняется силиконовой мастикой.

Монтаж водосливной системы

Монтаж крюков, желобов, труб производится по инструкции производителя-поставщика водосливной системы. Примечание! При использовании водосливной системы необходимо до монтажа листов металлочерепицы установить на доски обрешетки у карниза крюки для крепления желобов.
